软考-系统集成项目管理工程师-挣值分析(PV、AC、EV、SV、CV、SPI、CPI、BAC、ETC、EAC、VAC、TCPI)

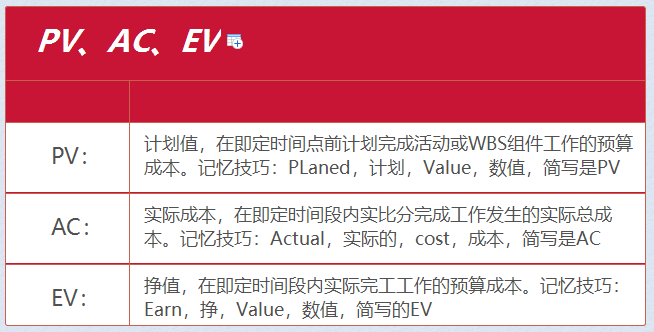

PV:计划值(Planned Value)(只看检查点,第n天计划值)

在一段时间周期内计划工作量的预算价值。记忆技巧:Planed,计划,Value,数值,简写是PV

AC:实际成本(Actual Cost)(只看支出,财务付了多少钱)

在一段时间周期内实际工作量的实际总成本。记忆技巧:Actual,实际的,cost,成本,简写是AC

EV:挣值(Earned Value) (只看工作量,做了哪些事,值多少钱)

在一段时间周期内计划工作量的预算价值。记忆技巧:Earn,挣,Value,数值,简写的EV

我是记住PV、AC、EV的英文全称来记住简写,从而记住中文名称的。只要记得以上三个参数,以下的计算公式就好办了。
以下公式中,以S开头的缩写,都是表示进度的,schedule。以C开头的缩写,都是表示成本的,cost。而且有一个规律,计算公式都是EV开头;偏差是用减法,即然是减法,那么肯定也是跟0比较;指数是用除法,那么也肯定是跟1比较。

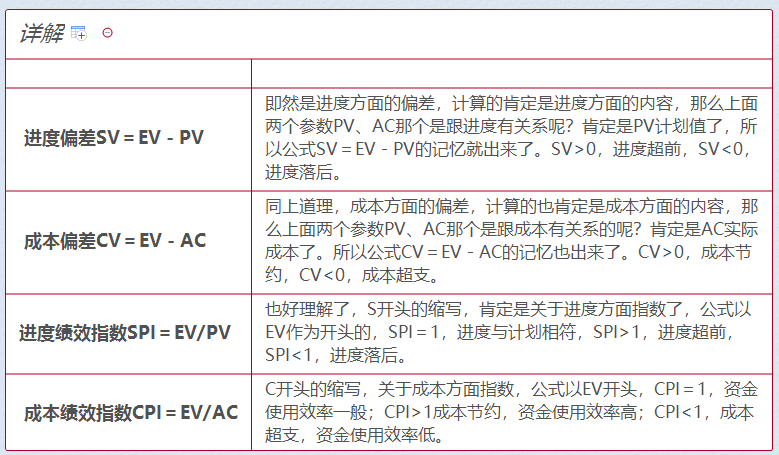

SV=EV-PV:进度偏差(Schedule Variance)

既然是进度方面的偏差,计算的肯定是进度方面的内容,那么上面两个参数PV、AC哪个是跟进度有关系呢?肯定是PV计划值了,所以公式SV=EV-PV的记忆就出来了。SV>0,进度超前,SV<0,进度落后。

CV=EV-AC:成本偏差(Cost Variance)

同上道理,成本方面的偏差,计算的也肯定是成本方面的内容,那么上面两个参数PV、AC哪个是跟成本有关系的呢?肯定是AC实际成本了。所以公式CV=EV-AC的记忆也出来了。CV>0,成本节约,CV<0,成本超支。

SPI=EV/PV:进度绩效指数(Schedule Performance Index)

也好理解了,S开头的缩写,肯定是关于进度方面指数了,公式以EV作为开头的,SPI=1,进度与计划相符,SPI>1,进度超前,SPI<1,进度落后。

CPI=EV/AC:成本绩效指数(Cost Performance Index)

C开头的缩写,关于成本方面指数,公式以EV开头,CPI=1,资金使用效率一般;CPI>1成本节约,资金使用效率高;CPI<1,成本超支,资金使用效率低。

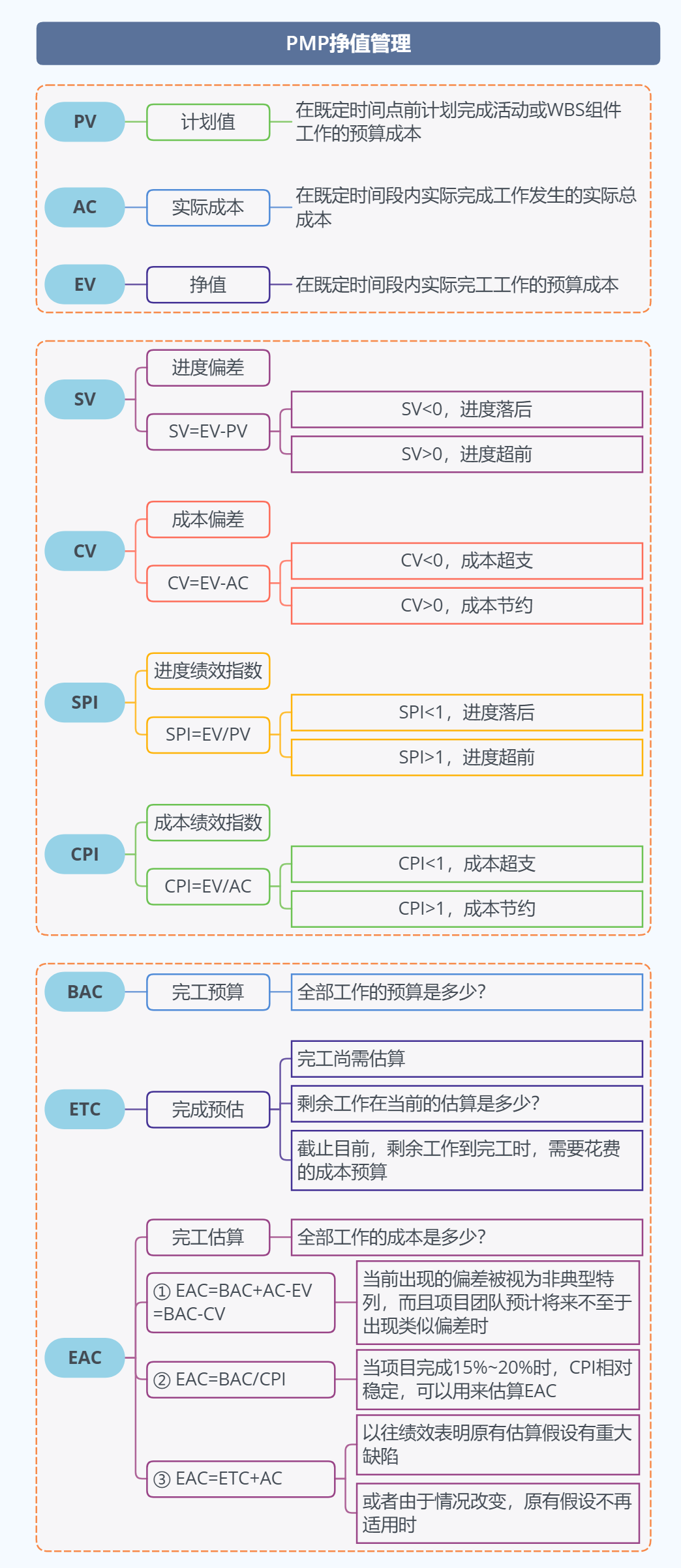

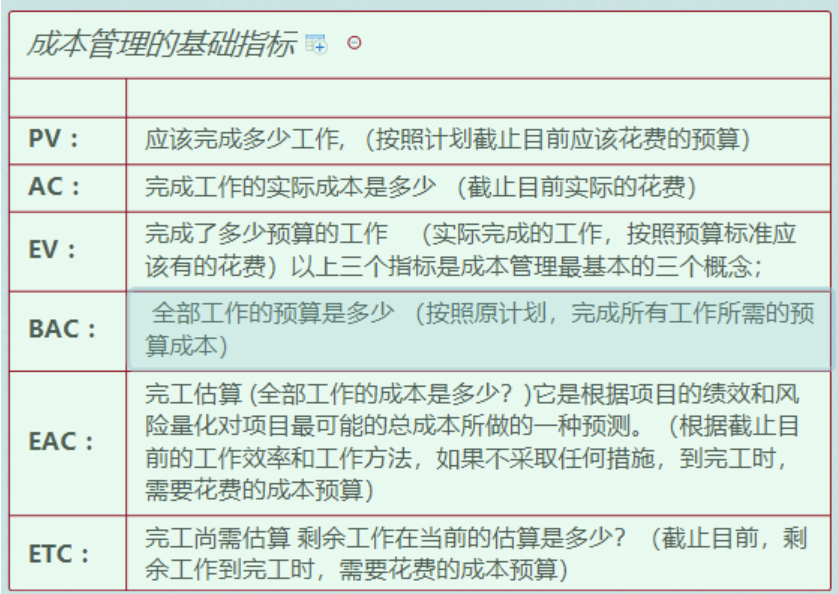

BAC:完工预算(Budget at Completion)

定义:经批准的项目总预算基线(不含应急储备)。

特点:作为计算基准,项目范围变更时需同步调整。

ETC:完工尚需估算(Estimate to Complete)

非典型偏差修正:ETC = BAC - EV(适用于偶然性偏差)。

典型偏差延续:ETC = (BAC - EV)/CPI(效率持续异常时采用)。

EAC:完工估算(Estimate at Completion)

动态更新原则:EAC = AC + ETC(推荐滚动式重估)。

效率外推法:EAC = BAC/CPI(适用于稳定偏差模式)。

TCPI:完工绩效指数(To-Complete Performance Index)

剩余预算每单位成本所对应的工作价值

基于BAC公式:TCPI = (BAC - EV) / (BAC - AC)

基于EAC公式:TCPI = (BAC - EV) / (EAC - AC)

VAC:完工偏差(Variance at Completion)

VAC = BAC - EAC

挣值管理(PV、AC、EV、SV、CV、SPI、CPI)
挣值管理(PV、AC、EV、SV、CV、SPI、CPI)
挣值管理(PV、AC、EV、SV、CV、SPI、CPI)
挣值管理(PV、AC、EV、SV、CV、SPI、CPI)
挣值管理(PV、AC、EV、SV、CV、SPI、CPI)
